График строительства дома по месяцам: реальный таймлайн на год

18 августа 2026 г.

График строительства дома по месяцам: реальный таймлайн на год

Год на каменный дом — это не рекламное обещание, а дисциплина критического пути. Время нельзя «выиграть», пропустив созревание бетона или монтажные зазоры витражей: снаружи конструкция уже есть, но запас надёжности ещё не сформирован. Опасны обе крайности — и обещание собрать монолитно-кирпичный дом за пару месяцев, и долгострой на 3–5 лет, когда цены и решения владельца меняются быстрее, чем растёт коробка.

Для дома 250–500 м² реалистичный ориентир — 12 месяцев от утверждённой рабочей документации до готовности к заселению (проектирование занимает ещё 1,5–3 месяца отдельно). Здесь мы разбираем не состав работ, а их календарь: когда что делать, что тормозит стройку и что заказывать заранее. Если нужен разбор самих этапов — от геологии до отделки, — он вынесен в статью «Этапы строительства дома под ключ».

Критический путь: что от чего зависит

В основе графика лежит одна жёсткая цепочка: геология и проект → фундаментная плита → каркас и стены → кровля и остекление → инженерия → отделка. Пропустить или переставить звенья нельзя — каждое опирается на предыдущее. А вот параллельные ветки экономят месяцы: интерьерное решение, заказ алюминиевых порталов и выбор котельной запускают одновременно с фундаментом, не дожидаясь коробки.

Год реален при четырёх условиях: участок обеспечен подъездом и мощностью; рабочий комплект увязывает архитектуру с конструкциями и инженерией; длинные позиции заказаны заранее; приёмка каждого скрытого слоя зафиксирована до перехода к следующему. Если ещё выбирается тип фундамента или не согласован фасад — отсчёт года начинать рано.

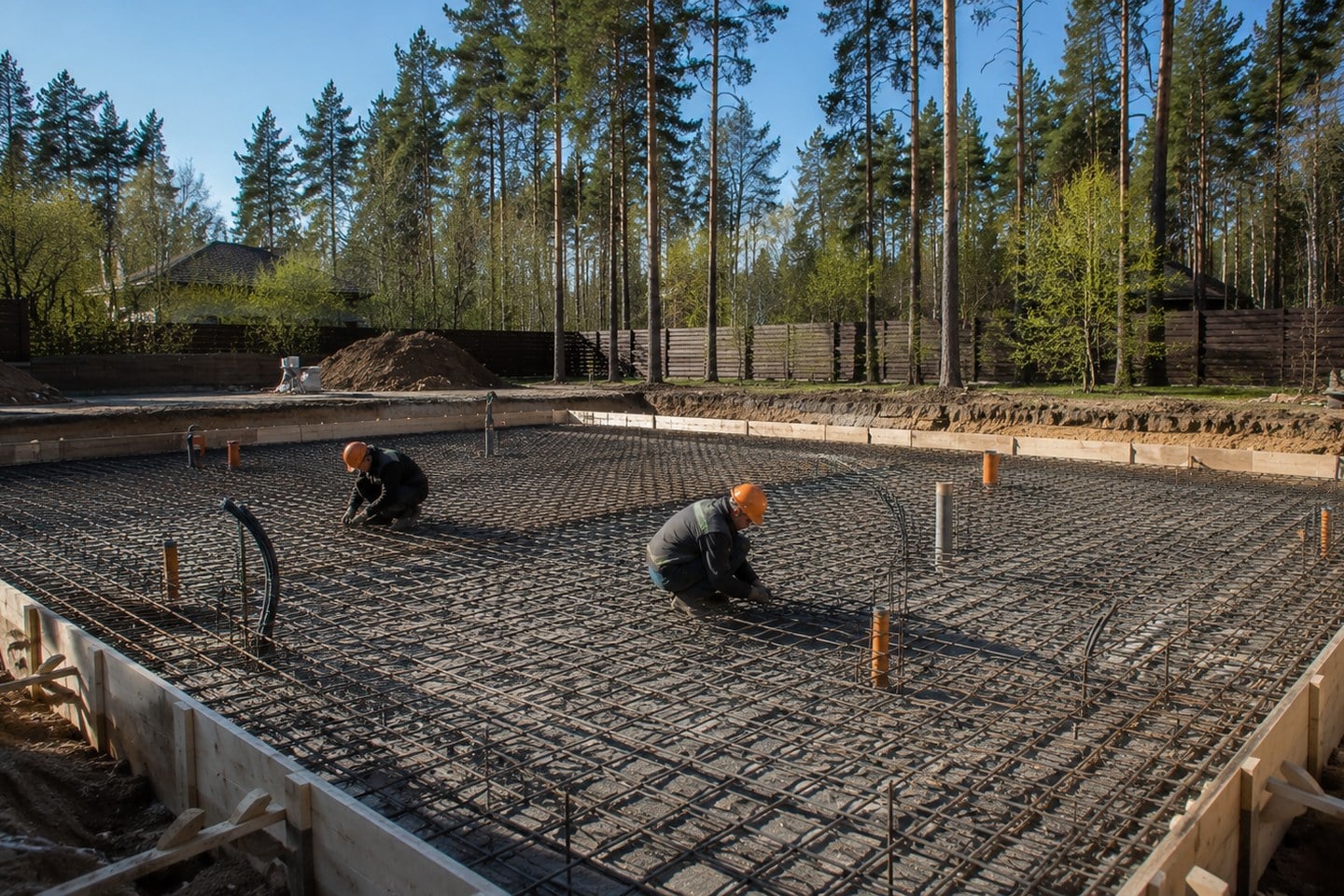

Нулевой цикл: армирование монолитной фундаментной плиты
Нулевой цикл: армирование монолитной фундаментной плиты

Таймлайн для старта весной

ЭтапСроки (ориентир)Длительность
Изыскания, архитектурный и инженерный проектМарт~45 дней
Котлован, подушка, армирование и заливка плитыАпрель~30 дней
Набор прочности бетонаМай~14 дней
Пилоны, перекрытия и кладка стенМай–Июль~60 дней
Кровля и гидроизоляцияИюль–Август~25 дней
Остекление, двери, фасадАвгуст–Сентябрь~45 дней
Котельная, тёплый пол, электрика, вентиляцияОктябрь–Ноябрь~45 дней
Пуск отопления и просушкаНоябрь~15 дней
Стяжка, штукатурка, чистовая отделкаДекабрь–Март~90 дней

Даты корректируются под реальный старт, тип грунта и погоду. Рабочий инструмент заказчика — скользящий график на 6–8 недель вперёд: у каждой задачи есть владелец, дата готовности фронта, дата поставки и критерий приёмки. Так виден не только сегодняшний фронт, но и завтрашнее узкое горло — например, отсутствие закладных под облицовку в момент, когда бетон уже залит.

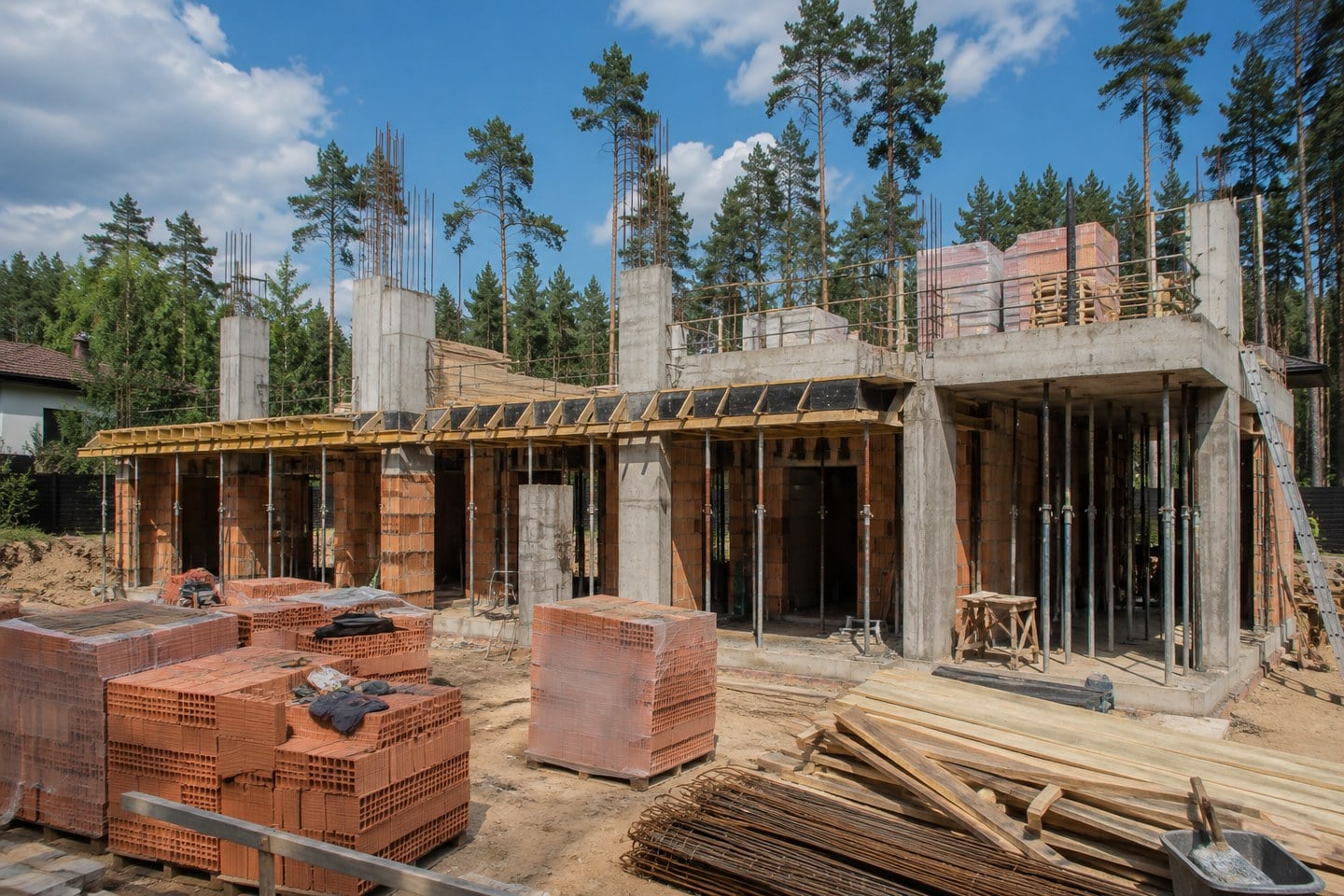

Возведение стен из крупноформатной керамики и каркаса
Возведение стен из крупноформатной керамики и каркаса

Весна: нулевой цикл

Нулевой цикл — самая невидимая и самая дорогая для исправления часть. Ошибку в отметке ввода канализации потом маскируют стяжками и насосами, но не устраняют. Стартуют только после геологии, геодезической посадки дома и утверждения всех вводов: бассейн, гостевой дом, зарядка электромобиля могут потребовать своих гильз уже сейчас.

Важный момент календаря: после заливки готовность оценивают не по датам, а по прочности. При +20 °C бетон В25 набирает около 70% прочности к седьмым суткам и проектную — к 28-м. Тяжёлые поддоны с блоками пускают на плиту только после подтверждённого набора; в холод срок растёт. Точка приёмки: исполнительная съёмка плиты, акты скрытых работ по армированию и гильзам, паспорт бетона.

Лето: каркас, стены, кровля

Летом задача не «гнать этажи», а держать ритм: опалубка → арматура и закладные → приёмка → бетонирование → уход → распалубка. Параллельно фиксируют цены на арматуру, блок и фасадные материалы и отдают в работу спецификации окон, дверей и котельной. Именно ранняя контрактация длинных позиций спасает график: витражи с изготовлением 6–8 недель нельзя покупать «по факту» — чаще всего именно они превращают готовую коробку в ожидание. Точка приёмки: геодезия вертикалей, акты на армирование, протокол испытания кровли проливом воды.

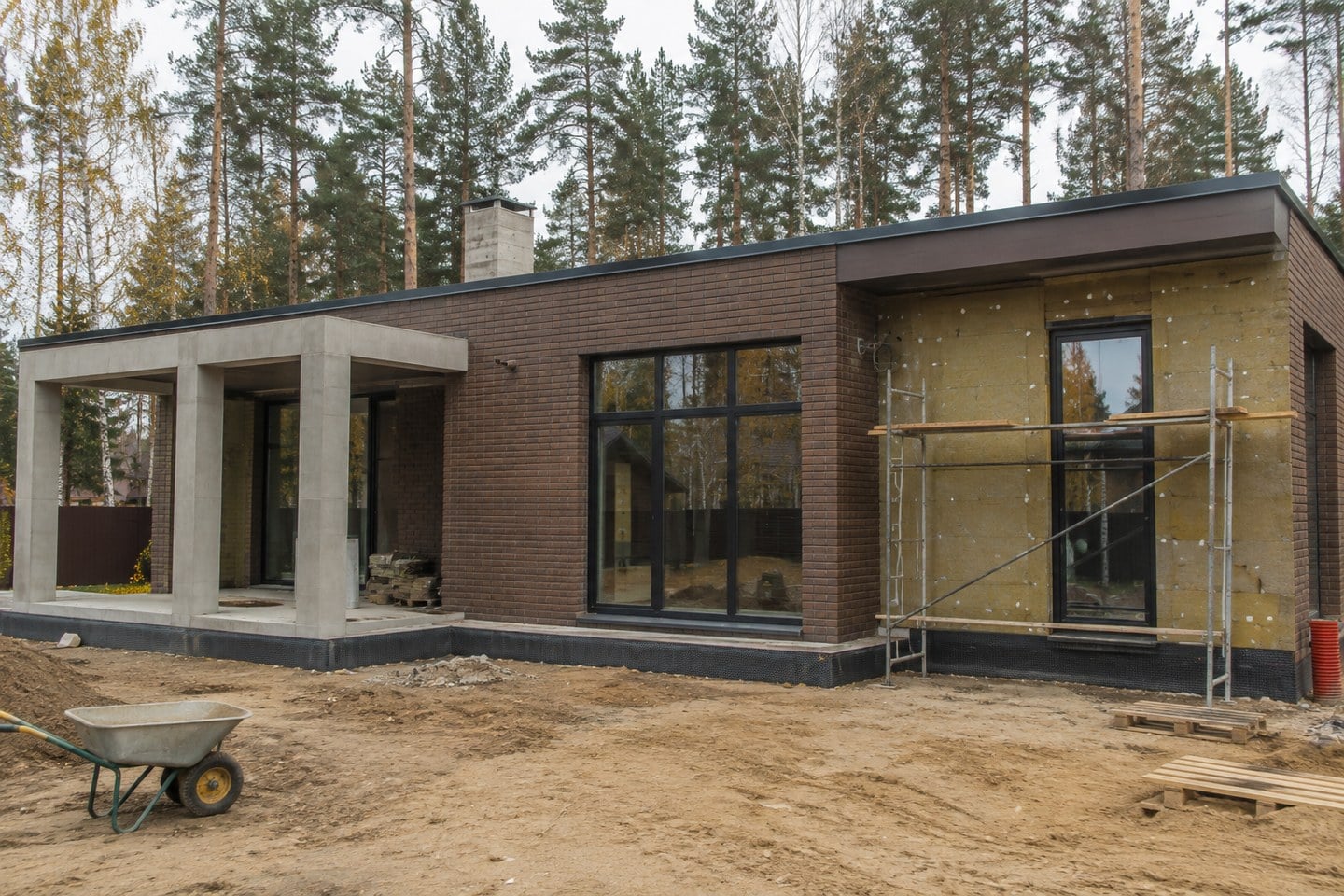

Монтаж энергоэффективного панорамного остекления
Монтаж энергоэффективного панорамного остекления

Осень: тёплый контур до 15 октября

Ключевой осенний дедлайн — примерно 15 октября: крыша гидроизолирована, дом остеклён, электричество заведено. После этой даты среднесуточная температура уходит к +5 °C, и здание без контура работает как холодильник — отделочники платят временем и энергией за каждый открытый проём. В эти недели монтируют порталы и стеклопакеты, утепляют и облицовывают фасад, делают отмостку и ливневый водоотвод. Точка приёмки: дом закрыт от осадков, витражи отрегулированы, все проходки герметичны.

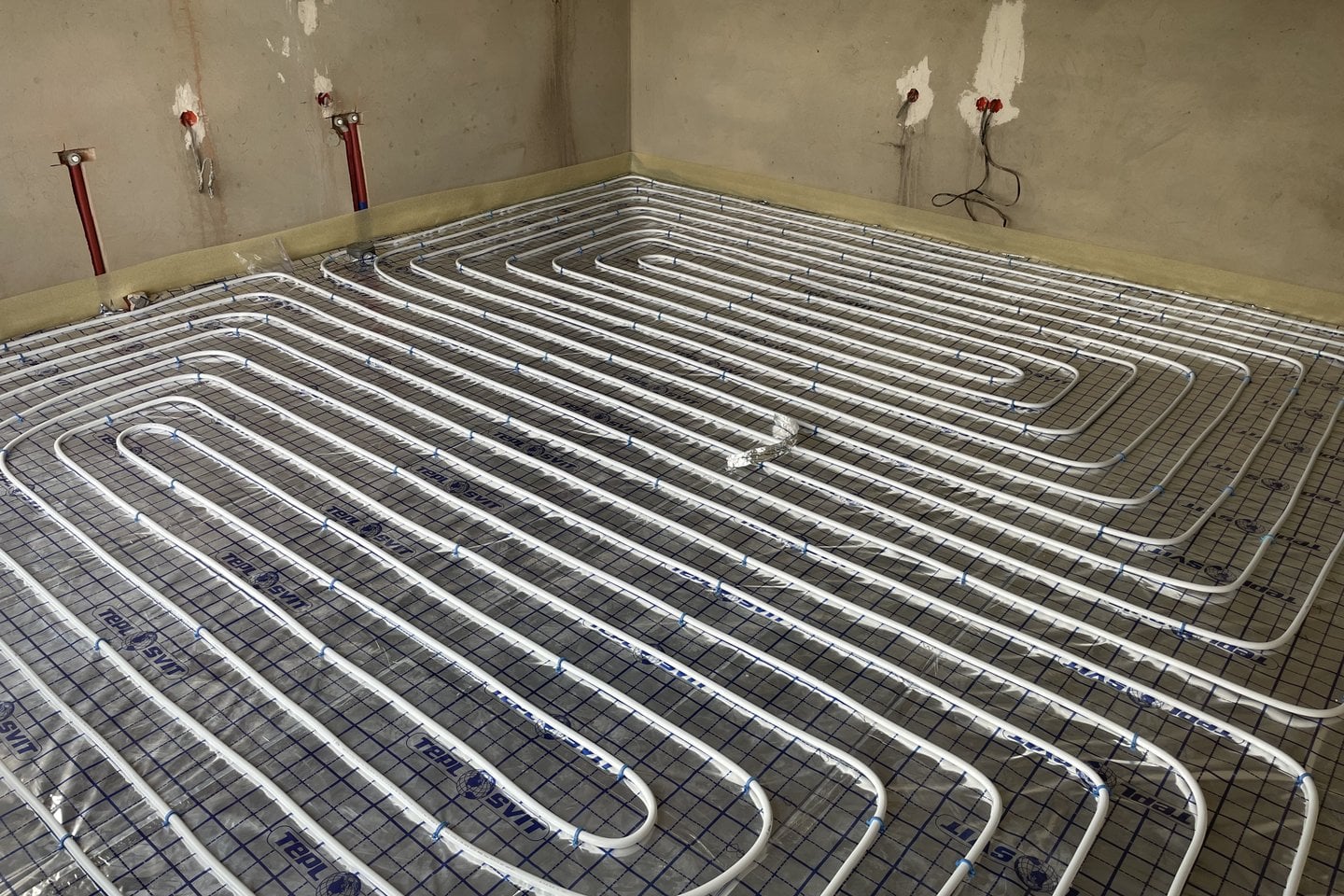

Интерьерные инженерные и отделочные работы
Интерьерные инженерные и отделочные работы

Зима: инженерия и отделка

Зима в правильно закрытом здании — не пауза, а самый требовательный этап, где всё решает координация: потолки, свет, вентиляция, сантехника и мебель сведены на одном плане. Отопление и тёплый пол запускают плавно — теплоноситель поднимают примерно на 1 °C в сутки, форсировать сушку пушками нельзя. К чистовой отделке переходят после достижения нужной влажности основания. Технология монолитных работ, на которую опирается зимний этап, разобрана в статье «Как строят монолитный дом».

Чтобы прикинуть срок и бюджет, воспользуйтесь калькулятором или посмотрите готовые проекты домов — срок всегда фиксируется в договоре.

Частые вопросы

Сколько времени строится каменный дом под ключ? Для дома 250–500 м² реалистичный ориентир — около 12 месяцев от утверждённой рабочей документации до заселения, не считая 1,5–3 месяцев на проектирование. Точный срок зависит от площади, грунта и сезона и фиксируется в договоре.

Можно ли построить дом за 2–3 месяца? Нет, без потери качества это невозможно: бетон должен набрать прочность, а мокрые процессы — пройти в свой сезон. Обещание «за пару месяцев» обычно означает перегрузку молодой плиты или переделки.

Когда лучше начинать стройку? Оптимальный старт — апрель–май: нулевой цикл и коробка проходят по тёплому сезону, а к тёплому контуру дом успевает до середины октября.

Что заказывать заранее? Длинные позиции — витражи и панорамные порталы (изготовление 6–8 недель), котельную, вентиляцию, авторскую мебель. Их спецификации отдают в работу ещё на этапе фундамента.

Рассчитайте стоимость дома за 2 минуты

Каменный или монолитный дом под ключ — узнайте цену и срок по вашим параметрам. Точная смета бесплатно после выезда инженера на участок.

Открыть калькулятор →

Бесплатная консультация

Обсудим ваш проект

Перезвоним в течение рабочего дня, ответим на вопросы и подготовим предварительный расчёт.
