Контроль качества монолитных работ

18 августа 2026 г.

Контроль качества монолитных работ

Монолит не прощает халатности: камень, остекление и отделка служат ровно столько, насколько точны плита, стены и перекрытия под ними. Дефект армирования, пустоту или тонкий защитный слой после заливки уже не исправить без демонтажа — контроль обязателен перед каждым необратимым этапом.

Ниже — чек-лист заказчика или технадзора: что проверять на каждом рубеже. Сам процесс разобран в статье как строят монолитный дом; здесь речь о приёмке.

Зачем контролировать скрытые работы

Проектные решения в приоритете: класс, армирование и допуски сверяют с чертежами дома, а не «по привычке бригады». Смысл приёмки прост — принять материалы, проверить каркас и закладные, задокументировать скрытые работы и только затем разрешить бетонирование. Так набирается доказуемая история — страховка несущей части, а не бюрократия.

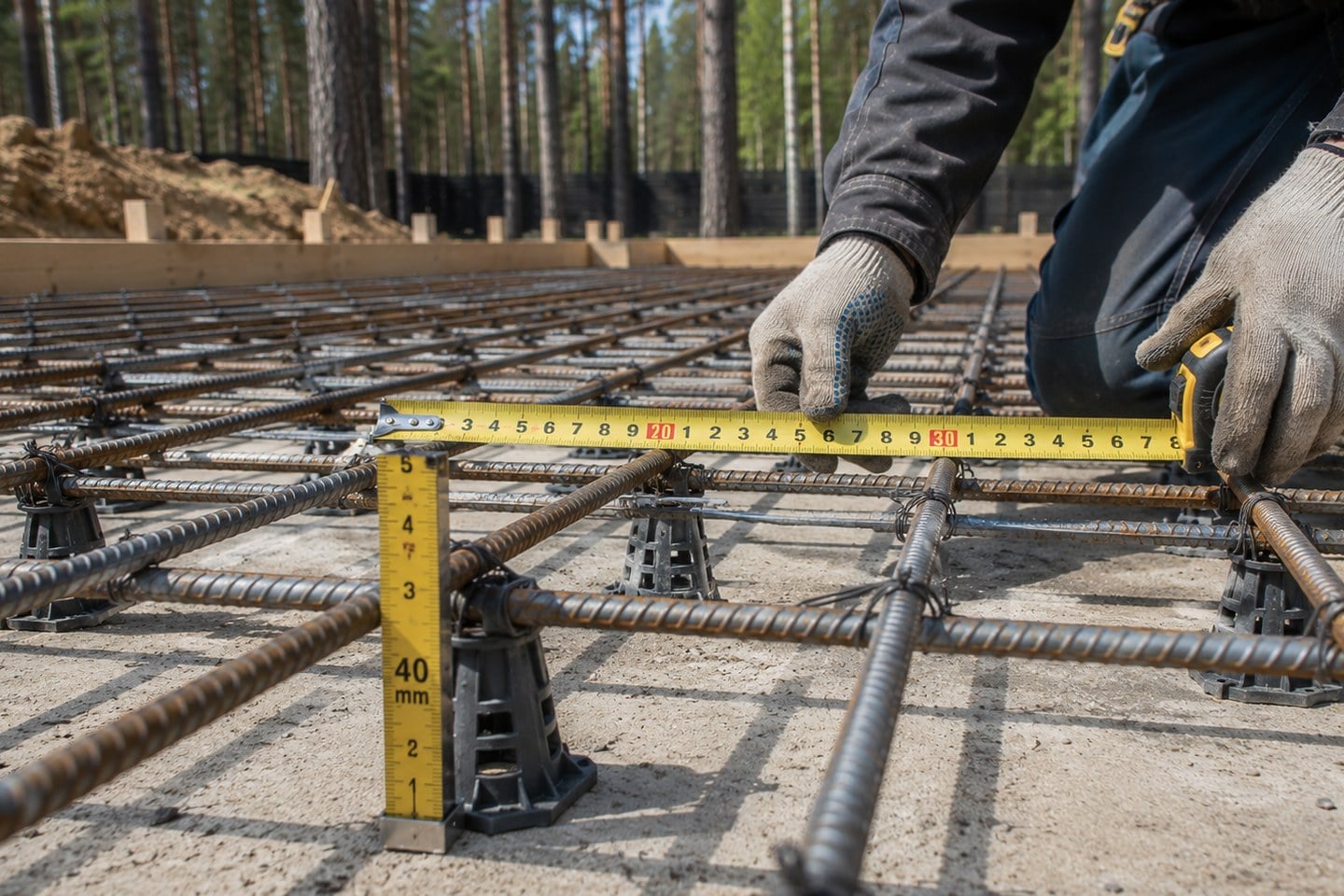

Проверка геометрии и арматурного каркаса
Проверка геометрии и арматурного каркаса

Входной контроль бетона

Каждый миксер принимают по накладной и паспорту качества именно на эту машину — паспорт первой не подтверждает остальные.

  • Марка и свойства — по рабочей документации: класс не ниже В25 (М350), подвижность П4, при необходимости W8 и F200.
  • Время доставки — не более 2–2,5 часов от замеса до укладки; доливать воду нельзя (растёт водоцементное отношение).
  • Подвижность — осадка конуса до разгрузки (для П4 — 16–20 см); смесь однородная, без цементного молока.
  • Контрольные кубы — 6 образцов 100×100 мм (7, 28 и при необходимости 60 суток) в аккредитованную лабораторию.

Арматура и защитный слой

Защитный слой изолирует арматуру от коррозии: при достаточной толщине сталь цела, при тонком — ржавеет и разрывает бетон изнутри.

  • Толщина слоя для фундамента снизу, сверху и с торцов — 35–50 мм.
  • Фиксация — только фабричные пластиковые «стульчики», без кирпичей и обрезков досок.
  • Сверка с чертежами — диаметр, шаг, ряды, анкеровки, выпуски; нахлёст А500С обычно от 40d (Ø12 — 480 мм), стыки вразбежку.
  • Проверка на месте — каркас не качается под ногой; опалубка очищена, гильзы под сети сверены с чертежами.
Инженерный надзор на строительной площадке
Инженерный надзор на строительной площадке

Заливка, вибрирование и швы

Плита должна быть единым массивом. «Холодный шов» — плохо сцепившаяся граница двух порций смеси, работающая как готовая трещина.

  • Непрерывность — интервал между слоями не больше начала схватывания (1,5–2 часа); свежую порцию укладывают в ещё пластичную предыдущую.
  • Рабочий шов — только по СП, с гидрошпонками и доп. армированием, в назначенном проектировщиком месте.
  • Вибрирование — вибратор вертикально, шаг 30–50 см, 10–20 секунд до выхода пузырьков; свежая смесь содержит до 15–20% воздуха, нужен запасной вибратор.
Лабораторный контроль монолитных конструкций
Лабораторный контроль монолитных конструкций

Зимнее бетонирование и уход

Ниже +5 °C гидратация резко замедляется, на морозе вода замерзает и разрушает структуру. Противоморозная добавка не отменяет проект зимнего бетонирования.

  • Прогрев — провод ПНСВ с шагом 15–20 см и трансформатор, укрытие термоматами или тепляк; мощность петель рассчитывают.
  • Мониторинг — замеры в скважинах каждые 2 часа при разогреве и 4 часа при прогреве; не перегревать выше +50…+60 °C, остывание 2–3 °C в час.
  • Критерий — до замерзания В25 набирает не менее 50% прочности; для несущих перекрытий — выше, по проекту.

Геометрия и прочность готового монолита

После распалубки — инструментальный контроль лазерным нивелиром по плите, граням стен и отметкам проёмов. Предельные допуски по СП 70.13330:

  • Горизонталь плиты — ≤ 5 мм на 10 м длины.
  • Вертикаль колонн и пилонов — ≤ 10 мм на высоту этажа.
  • Смещение осей — не более 5 мм.

Через 28 суток прочность проверяют неразрушающим методом — склерометром (молотком Шмидта) или ультразвуком: по серии из 10–15 ударов берут медиану и сверяют с лабораторными кубами. Решение по отклонениям принимает проектировщик. Как это выглядит на объектах — в разделе проекты домов.

Готовый капитальный монолитно-каменный особняк
Готовый капитальный монолитно-каменный особняк

Чек-лист приёмки монолитных работ

Этап контроляМетод / документКритерий приёмки
1Доставка смесиПаспорт качества, конус осадкиПо проекту; для П4 — 16–20 см, воду не доливали
2Арматурный каркасРулетка, фотофиксация, осмотрШаг, диаметр, нахлёст по проекту; слой 35–50 мм
3Закладные гильзыСверка с проектом ОВ/ВК/ЭОЗафиксированы и сфотографированы до заливки
4Укладка бетонаВизуальный контроль, журнал подачиНепрерывная укладка и вибрирование, без расслоений
5Уход за бетономПлёнка, термодатчики, журнал работВлажностный уход; зимой — подтверждённый прогрев
6ГеометрияЛазерный нивелир, исполнительная схемаПерепад плиты ≤ 5 мм; оси и вертикали в допусках
7Прочность 28 сутокЛаборатория / склерометр / УЗКСоответствие проектному классу бетона

Такая приёмка — часть нашего подхода к строительству монолитных домов под ключ: каждый скрытый этап фиксируется до заливки. Чтобы прикинуть бюджет, удобно рассчитать стоимость — точная цена зависит от проекта и фиксируется в договоре.

Частые вопросы

Можно ли проверить качество монолита после заливки?

Поверхностную прочность оценивают склерометром или ультразвуком через 28 суток. Но армирование, защитный слой и закладные постфактум не проверить — их принимают только до бетонирования. Ключевая проверка всегда предварительная.

Какой класс бетона нужен для монолитного дома?

Класс назначает конструктор отдельно для фундамента, стен и перекрытий: типично не ниже В25, точное значение — по проекту. Универсальная марка не учитывает нагрузки и условия эксплуатации.

Нужен ли независимый технадзор, если строит подрядчик?

Прозрачный подрядчик сам ведёт исполнительную документацию и фотофиксацию скрытых работ. Независимый контроль — гарантия для заказчика; добросовестной бригаде он не мешает.

Рассчитайте стоимость дома за 2 минуты

Каменный или монолитный дом под ключ — узнайте цену и срок по вашим параметрам. Точная смета бесплатно после выезда инженера на участок.

Открыть калькулятор →

Бесплатная консультация

Обсудим ваш проект

Перезвоним в течение рабочего дня, ответим на вопросы и подготовим предварительный расчёт.
